济南报业全媒体
2025-02-19 06:54:41

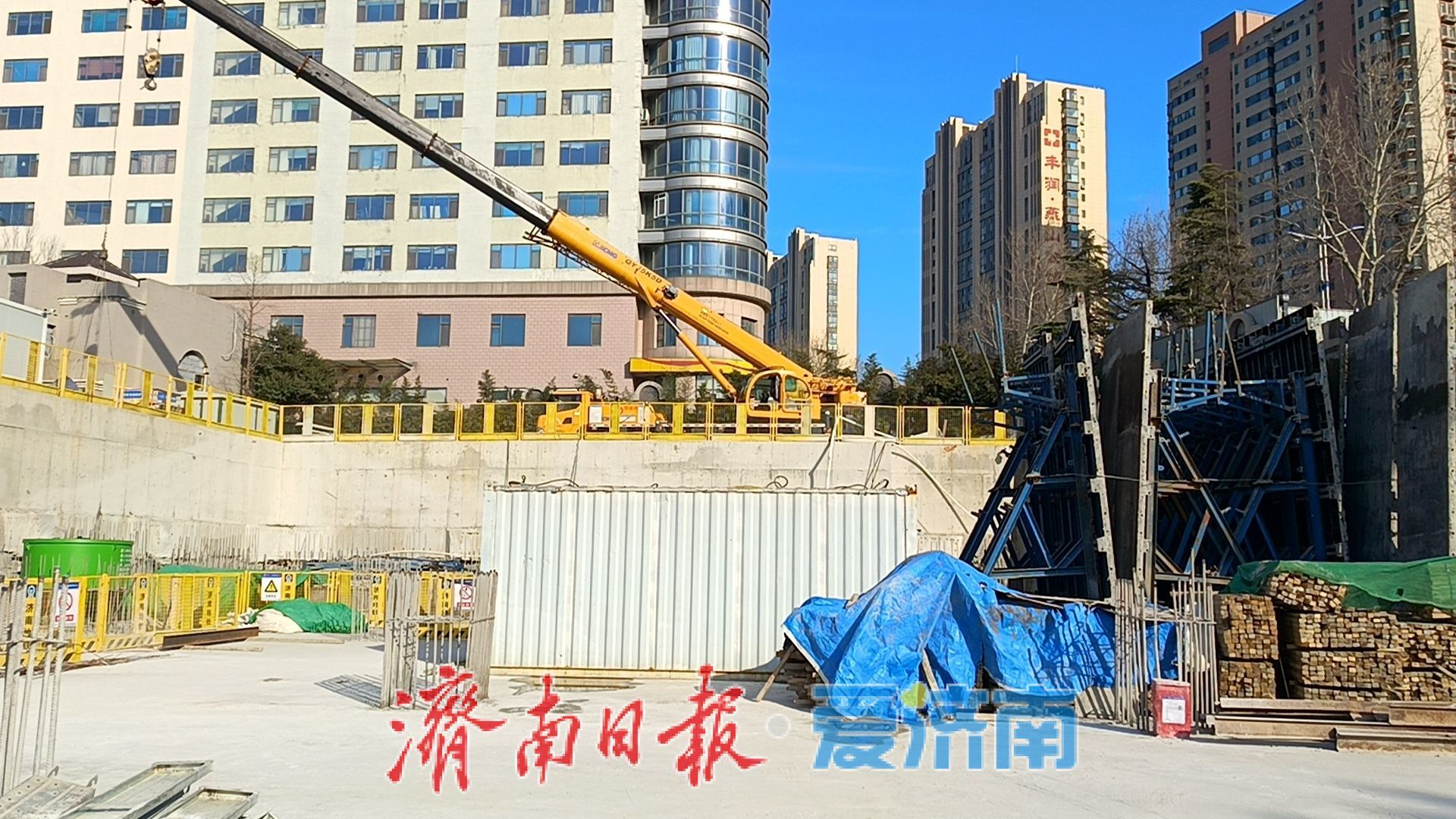

“这是济南轨道交通4号线最长的区间,也是硬岩密布、施工难点众多的区间,建设者经过320多天的持续奋战,终于在2月16日实现了山大路站至燕山立交桥东站区间的双线贯通,殊为不易。”2月18日,在轨道交通4号线7工区山大路站施工现场,现场盾构技术负责人王华祯说。
这次攻坚战始于2024年4月1日。当时,众多施工难点摆在面前:因施工区间狭小,多台盾构机同站始发,交叉作业和出土限制让建设者步履维艰;山燕区间右线要近距离侧穿燕山立交桥群桩,最小水平净距仅有1.6米,盾构机穿越时不能影响燕山立交桥行车安全,施工难度极大;山燕区间要穿越断层破裂带、富含水地层和大片的中风化闪长岩,对盾构机的刀盘配备和掘进参数设置要求很高;要近距离下穿窑头大沟基础,最小竖向距离仅为8.6米,必须严格控制基础开裂、漏水等风险,施工技术要求高;区间埋深最深处达35米,盾构机要穿越高承压地层、同步注浆和二次注浆难度极大……

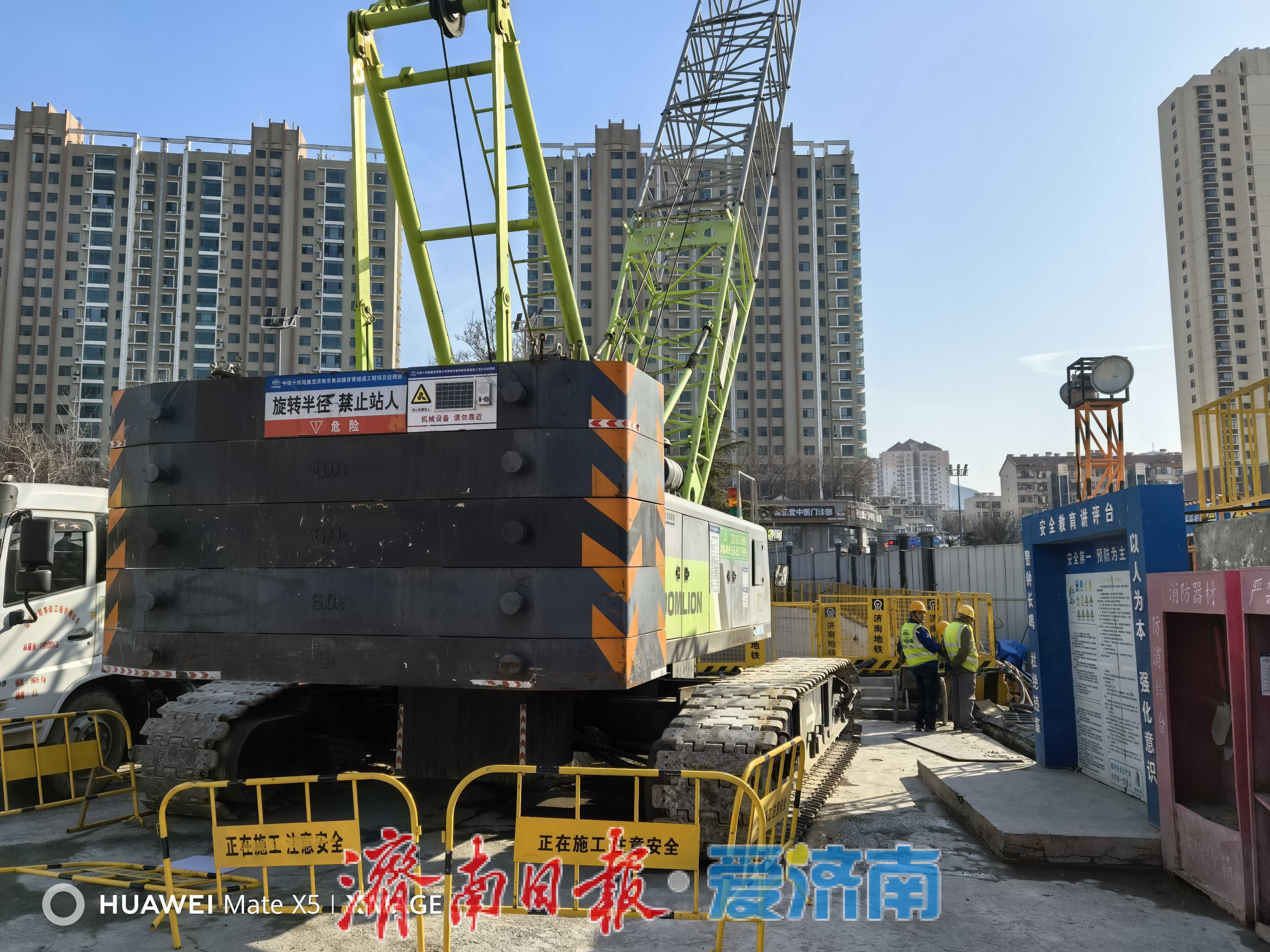

困难很多,需要一个接一个的解决。王华祯是一名1997年出生的小伙,典型的95后,已经在盾构一线工作6年多了。“轨道交通4号线7工区项目是目前我碰到的施工时间最紧、施工难点最多的项目,在最近320多天的时间里,项目团队几乎没有时间休假,都全身心地扑到施工中。最快乐的时光是施工难点解决的时候,那种攻克难关之后的喜悦无法用言语来描述,可惜的是快乐持续的时间太短暂了,因为接下来还有更多难点需要攻克,容不得分心。”王华祯说,就拿盾构机始发场地狭小来说吧,他们创新采用半幅车站盖板下盾构机平移的办法,避开经十路上繁忙的交通流,成功解决了问题。不过,盾构机主机就重400多吨,需要平移16米,其中的难度可想而知。

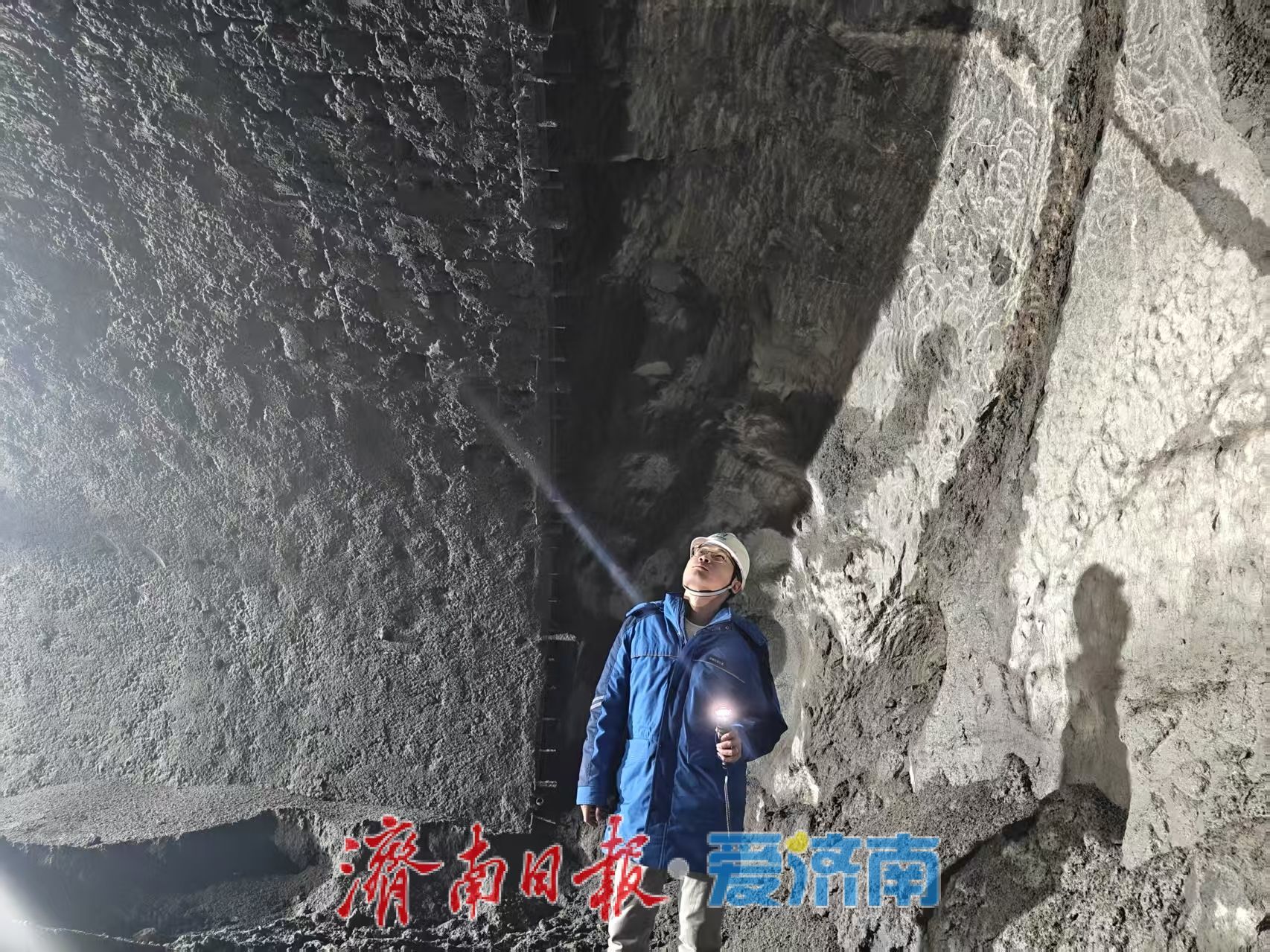

大片的硬岩是需要盾构机“硬啃”的重点。根据现场勘测,岩石最硬的超过100兆帕,而且中间夹杂着断层破裂带,忽硬忽软的区间,极易造成盾构机失稳,就像一个人正在用力突然闪着了一样,轻者损坏刀具,重者则影响盾构机正常工作。山燕区间右线近1800米,其中1200多米经过这样的硬岩区。建设者在此过程中,先后换刀60多把。从刀具损害情况来看,主要分为三种情况,一种是刀具直接磨损,这是攻克硬岩的结果;一种是刀具直接掉落,这是“闪”着了;剩下的就是五花八门的损失,比如刀具崩坏了、变薄了……
“面对大片硬岩区,除了一点点地‘啃’,没有更好的办法。有一段时间,我们的盾构机一天只能前进两环(3米),施工难度实在太大。好在,我们最终坚持了下来,最终迎来胜利贯通时刻。”济南轨道交通集团建投公司的杨学倡告诉记者,山大路站是轨道交通4号线最晚进场的车站,面临的挑战巨大。自山大路站至燕山立交桥东站盾构区间施工建设的大幕拉开以来,他作为甲方代表,天天扎根一线,坚持靠前指挥,用实际行动为工程的顺利推进保驾护航。前期筹备阶段,他积极走访施工单位、产权单位及相应部门,确保工作面顺利提供。施工高峰期,但凡涉及关键节点、关键工序,他都主动前往蹲点,现场问题现场解决,有力推进各关键节点、工序施工。
2025年2月16日,在现场众人的欢呼声中,“圣勇2号”盾构机以胜利的姿态破土而出,宣告济南轨道交通4号线7工区山燕区间右线顺利贯通。这标志着4号线全线连续穿越硬岩地质最长区间顺利实现双线贯通目标。高兴了没有几分钟,王华祯的注意力又转移到了山师东路站至山大路区间的盾构施工中,这里才是整条4号线最关键的区间,一旦双线贯通,就能实现全线洞通的重要节点目标,为年底建成通车打下良好的基础。
“困难肯定还有很多,这里的岩石更硬,最硬的高达120多兆帕。不过,我们有前期的攻坚经验和技术积累,有信心如期完成建设任务,确保今年底实现4号线通车的目标。”杨学倡说,山山区间的施工需要多家参建单位的深度配合,大家都明白这个区间贯通对于全线洞通的重要性,目前正集聚各方力量,向着最后的目标全力冲刺……
